淺談全過程工程咨詢的設計造價監理的融合實踐
夏虹 曾云華 羅迎熙
摘要:為了適應全過程咨詢的業務模式,工程咨詢企業需要結合企業的實際狀況、實施全過程咨詢業務的要求,向上下鏈條進行擴展融合,為業主提供高效的咨詢服務,從制度上打破了工程咨詢業的條塊分割、責任不 連續等現狀。通過探索實踐設計+造價的融合、造價+監理的融合,提出全過程咨詢的重點是提供一體化服務, 難點是將造價融入設計的全過程,最終通過全過程造價咨詢和監理使投資管控在項目勘察設計、施工等各階段落地,真正實現項目增值。
關鍵詞:全過程工程咨詢;設計+造價;造價+監理;融合實踐
0 引言
2021年6月3日,中華人民共和國中央人民政府網站發布《國務院關于深化“證照分離”改革進一步激發市場主體發展活力的通知》(國發〔2021〕7號),自2021年7月1日起,在全國范圍內取消工程造價咨詢企業資質審批。取消審批后,企業取得營業執照即可開展經營,行政機關、企事業單位、行業組織等不得要求企業提供相關行政許可證件。取消造價企業資質后,如何實現全產業鏈的打通,與國際接軌為市場提供一體化的咨詢服務,提升企業的核心競爭力,是造價咨詢企業迫在眉睫需要解決的重要課題。
1 全過程工程咨詢政策解讀
根據國家發展改革委和住房城鄉建設部《關于推進全過程工程咨詢服務發展的指導意見》(發改投資規〔2019〕515號),國家鼓勵和發展工程建設全過程工程咨詢。全過程工程咨詢與工程總承包性質有所不同,全過程工程咨詢是“包服務”,即圍繞項目全生命周期,集成提供包括投資咨詢、招標代理、勘察、設計、監理、造價、項目管理等在內的工程咨詢類服務,系項目管理模式。咨詢企業受建設單位委托,負責項目全過程管理和咨詢服務,代表建設單位監督、管理和服務工程總承包。工程總承包是“包工程”,即目前的“EPC”設計施工總承包的通俗稱呼,是指圍繞項目全過程或若干階段,提供生產活動以及與之緊密關聯的設計和設備、材料等采購,并對工程質量、安全、工期、造價等全面負責,系生產組織方式。
住房城鄉建設部《關于進一步推行工程總承包發展的若干意見》(建市〔2016〕93號)、國家發展改革委和住房城鄉建設部《關于推進全過程工程咨詢服務發展的指導意見》(發改投資規〔2019〕515號)均強調,同一項目的全過程咨詢單位與工程總承包單位之間不得有利害關系,旨在通過全過程工程咨詢與工程總承包相互制約,保障工程建設,維護建設單位和社會公眾的根本利益?!鞍稍儭焙汀鞍こ獭痹O計都是主導,如果一個項目 已經確定了“EPC”設計施工總承包,全過程咨詢就不會再有設計咨詢,反之如果一個項目采用了含設計的全過程工程咨詢一體化服務,施工總承包就不會有設計。
全過程工程咨詢需要整合設計、造價、監理等方資源,提供高質量的全面咨詢服務,這種整合不是簡單的公司之間的合并或者成立聯合體投標就能實現。結合行業發展的現狀, 針對不同的項目可以逐步推行設計+造價、造價+監理、設計+造價+監理等多種全過程咨詢模式。全過程咨詢的重點是提供一體化服務,難點是把造價融入設計的全過程,通過全過程造價咨詢和監理可以使投資管控在項目勘察設計、施工等各階段落地,真正實現項目增值。
2 設計+造價的融合實踐
2.1 設計+造價融合的必要性
全過程工程咨詢中價值最大且對投資影響最大的一個整合就是設計與造價的整合。國有和民營投資更加注重投資效益,客觀上對建設項目的投資管控提出新的更高的要求。通過設計+造價的融合,造價工程師可以將工作前置到設計階段,配合設計師確定與擬建項目規模定位相似的設計技術與工程投資方案,為業主提供設計方案的投資估算報告,并提供初步擬定各專業工程深化選型方案,給予各專業限額設計的合理建議。從而降低因為后期項目測算成本超標而調整設計,引起的項目總工期的延誤,達到控制成本的目的,最終滿足投資方( 業主)的需求。
2.2 設計+造價融合在各階段的價值
業主的投資目標和要求與設計方案的估算有機關聯。同時也讓業主清楚的認識到要求和方案的改變對投資總目標的影響。在整個方案深化設計階段,讓業主對整個項目的投資目標及時動態了解和掌握。最終實現定稿的設計深化方案投資估算滿足業主和項目的建設要求。
初步設計階段,根據業主對建設項目的總體進度計劃和方案階段的分部限額標準,配合設計團隊完成擴初設計階段的投資目標控制。
擴初階段是方案到施工實施的中間環節,涉及到各專業設計出圖計劃,重要項目設備采購計劃,國家和地方招采政策法規,工程施工合約起草等各個環節都與投資目標控制相關。設計+造價融合管理模式的重要目標,就是將初步設計的目標控制在方案估算目標之內。例如:在模擬清單招標總包工程時,造價咨詢單位及早的同設計單位溝通,并確認采用模擬清單編制時對設計文件的深度要求,事先配合設計單位協調各專業/分包/配合單位提 前介入,資質資格預審,確保模擬清單編制所具備的前置條件,為招標階段的工作做好準備。
招標階段將招采的所有總包分包設備材料采購合同價控制在批準的擴初概算之內。
施工階段將設計變更和施工簽證動態控制在合同價格與概算分項差額之中,最終實現投資目標可控。
該模式中工程設計內容和資料不需要通過建設單位中轉,設計師與造價師的協作鏈條縮短,項目設計的動態化造價反饋的效率大幅提高。設計師與造價師可以提前溝通并掌握對方工作的總體計劃安排與工作重點,穩步協調的推進項目建設工作。實現資源整合,設計把控質量,成本在設計全過程對項目進行經濟分析,實現項目價值最大化。
2.3 設計+造價融合各階段的目標及活動

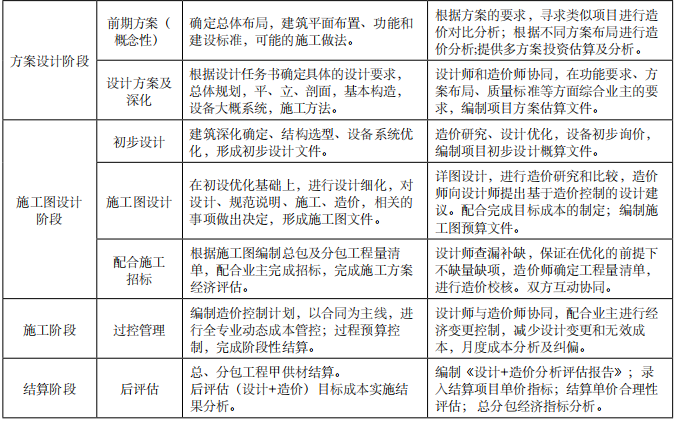

為了實現設計+造價在項目各階段的融合,該公司與設計院共同梳理了各階段的服務內容和目標,確定了這種協同管理模式下,建筑師與造價師共同完成的活動。詳見表1
2.4 設計+造價融合全流程體系

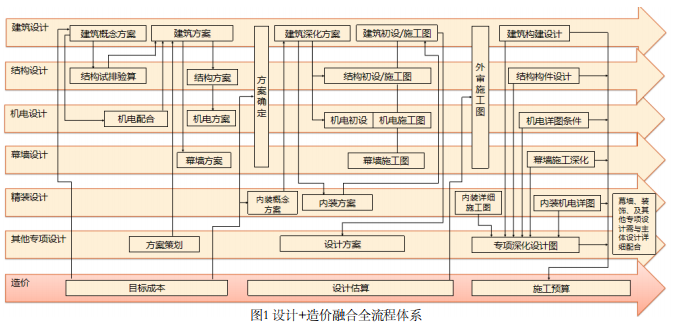

根據設計全專業出圖流程,由設計院進行設計全專業統籌管理,造價咨詢?nèi)鞒虩o縫對接設計各個階段,形成如圖1所示的設計+造價融合全流程體系
從上圖1中可以清晰的看到設計全專業統籌管理的必要性,讓各專業設計如幕墻設計、精裝設計、園林景觀設計等在適當?shù)墓?jié)點參與進來,避免前后脫節,信息溝通不暢,反復修改。另外,全專業設計統籌打通了方案設計與初設/施工圖設計,有利于項目方案意圖在施工圖階段有效落地。造價咨詢?nèi)虆⑴c,在目標成本階段主要是復核報規建筑面積和指標測算,外立面指標(外墻裝飾、墻地比、欄桿系數、百頁系數、保溫指標、體型系數),結構指標(鋼筋、砼、模板、隔墻、預制構件指標),其他指標(內外墻抹灰、地坪指標、室內及公區精裝面積、景觀面積)。前期完成方案版目標成本測算,待施工圖出圖后提供施工圖版的目標成本。設計估算階段主要提供方案估算,多方案測算,限額指標拆分,對設計選型的材料進行市場詢價,提供市場價及優化建議。

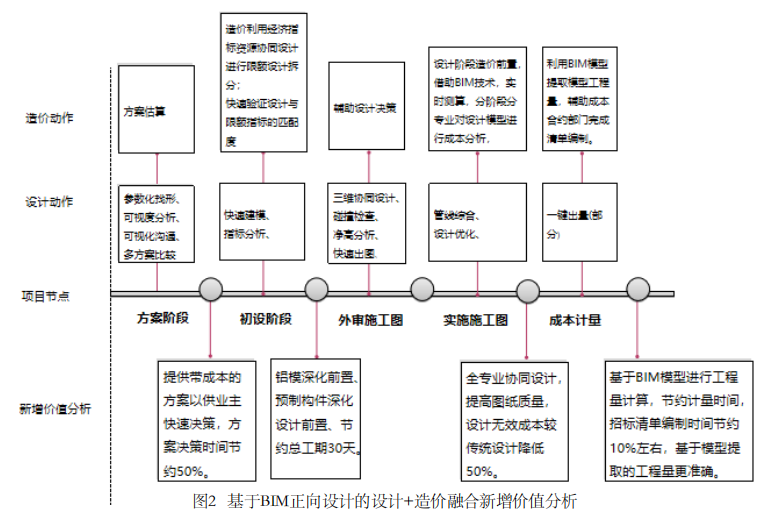

采用BIM正向設計,設計+造價融合的管理模式。在產品開發的早期就充分考慮產品生命周期中的所有因素( 從產品概念形成到運營維護各階段所有因素,如成本、功能、質量、進度、客戶要求等),達到提高質量、縮短產品開發周期、消除設計浪費、降低設計成本的目的。通過實際BIM正向設計項目,對設計+造價融合模式進行價值分析如圖2所示,總結出以下新增價值。
(1)提高設計出圖質量,確保圖模一致性,模型出量可以快速提取工程量,形成工程量指標,與限額指標進行對比,對限額指標進行快速修正,進而提升設計決策效率50%。
(2)將施工過程中的鋁模、預制構件等深化設計提前到前端進行設計管理,節約施工總工期30天。
(3)設計類無效成本較傳統設計減低50%。
(4)清單編制直接利用BIM模型工程量,清單編制時間可以節約10%。
3 造價+監理的融合實踐
全過程工程咨詢以項目總咨詢師牽頭,一個團隊、一個班子、一個目標,集成為項目服務,即“1+N”模 式,咨詢服務集成化。該模式以項目的目標作為項目全過程工程咨詢服務的目標,過程中通過各項咨詢工作的高效集成協同,減少重復工作,有助于降低咨詢服務成本,提升咨詢服務效能。通過多個項目,造價+監理的融合實踐,總結出以下的融合優勢。
3.1 造價+監理融合的優勢
造價和監理的融合,目標統一,一個團隊集成為項目服務。過程中通過各項咨詢工作的高效集成協同,提升咨詢服務效能。優勢如下:
(1)使項目管理信息完整、準確,溝通效率更高。例如:材料進場時監理完成材料進場驗收及相關資料審核后,將相關資料發給造價人員,及時與設計規格、品牌、材質進行對比,進行技術和經濟的全面復核,確保材料與設計一致。
(2)造價與監理互相學習,實現專業技術的補強。例如:監理在施工組織設計、專項方案、工程變更的審批過程中,及時與造價溝通,審核時加強成本意識,成果文件質量更高,造價更可控。傳統監理的強項是參與施工旁站對現場施工工藝和工日消耗更熟悉,造價人員對定額和圖紙更熟悉。在項目實施過程中,監理掌握的第一手施工技術資料及時與造價人員共享,更能準確把控施工工藝是否與設計一致,及時調整不一致的施工工藝,在滿 足技術規范的前提下,進行成本核減,更真實的反應項目造價。
(3)監理在施工現場發現的影響成本的問題也可以直接反饋造價,規避了傳統模式的長流程,信息的遺漏,溝通更加高效。
(4)資料管控方面,更全面閉環?,F(xiàn)場施工過程中就對經濟資料的合規性進行把控,將結算資料(經濟類) 合規性審查放在施工過程中,更能真實反映項目實際情況,避免到了結算階段進行事后資料復核,雙方扯皮。確保結算經濟資料和結算金額的準確,有效控制二審審減率。
4 全過程工程咨詢的組織架構
項目組織架構對于確保咨詢服務高質量的完成至關重要,不同的項目可以采用不同的組織架構,結合項目的實際情況,總咨詢師可以動態確定。
4.1 造價工程師作為項目總咨詢師的可行性
項目的全過程造價咨詢服務,在項目前端就已介入,更能理解設計意圖,從方案階段到施工圖階段,造價咨詢?nèi)虆⑴c。施工圖出圖后,設計院在施工階段的參與度就降低了,但作為全過程造價咨詢單位,在施工階段還要配合招標采購,參與項目實施過程的管理,審核進度款的支付及設計變更簽證的管理,最后是結算管理和項目 后評估,確保項目投資目標的達成。在全過程造價咨詢服務中,通過定期報告和重大問題及時匯報的方式,動態 的向建設單位反饋造價咨詢工作的情況,使造價咨詢服務職能在整個項目實施過程中得到充分的體現。所以造價工程師可以作為全過程咨詢服務的總咨詢師。
4.2 不同的全過程咨詢項目的組織架構
設計+造價+監理的全工程咨詢項目可以在施工圖出圖前由建筑師擔任總咨詢師,造價工程師擔任技術總負責人。進入施工階段后可以由造價工程師擔任總咨詢師,監理工程師擔任技術總負責人。圖3為(設計+造價+監 理)全過程咨詢組織架構圖。對于造價+監理的全過程工程咨詢項目,可以結合項目情況及人員的能力情況,確定由造價工程師或監理工程師擔任總咨詢師和技術總負責人。圖4為(造價+監理)全過程咨詢組織架構圖。
5 結束語
總之,在時代的背景下,積極實踐設計+造價,造價+監理以及設計+造價+監理的多種組合式的全過程工程咨詢,對于提高造價咨詢行業的綜合能力,打通上下鏈條咨詢的壁壘,培養復合型的總咨詢師很有必要。通過設計與造價的融合,能在項目的前期提高投資管控的能力,實現投資價值最大化,在施工過程中通過造價與監理的融合能使項目的質量、進度、投資目標更可控。管理好項目的安全文明、合同、信息等。做好項目對內對外關系的協調。全過程咨詢單位從項目的立項分析論證開始就會關注項目的實施準備期、施工期、竣工結算階段,以至運營期的全過程管理需求和目標規劃,按照全過程思維制定咨詢方案。通過一體化集成服務為業主提供更優的服務。
