工程總承包項目中如何合理突破政府審計的限制性問題?
1.結算審核與政府審計的區別
(1)結算審核和政府審計的工作性質不同
工程發包人或受其委托的工程造價機構對竣工結算進行的審查核對在不同的規范中,叫法不同,《建設工程價款結算暫行辦法》(財建(2004)369號)、《建筑工程施工發包與承包計價管理辦法》、《建設工程工程量清單計價規范》(GB 50500-2013)和《建設工程造價咨詢規范》(GB /T 51095-2015)分別使用“結算審查”“結算復核”和“結算審核”這三個詞語。雖然叫法不同,但基本工作相同,可統稱為結算審核。根據《審計法實施條例》第二十條“審計機關對前款規定的建設項目的總預算或者概算的執行情況、年度預算的執行情況和年度決算、單項工程結算、項目竣工決算,依法進行審計監督”。也就是說結算審計的概念是審計機關對工程結算進行審計監督??偨Y(jié)來說:結算審核,是指發包人或受其委托具有相應資質的工程造價機構對竣工結算進行的審核,屬建設管理活動。結算審計是指審計機關依法對政府投資和以政府投資為主的建設項目的工程結算,進行的審計監督,屬行政監督活動。這是兩者性質上的差別。
(2)結算審核和政府審計的工作目的不同
根據建設部《建筑工程施工發包與承包計價管理辦法》,承包方應當在工程完工后的約定期限內提交竣工結算文件。國有資金投資建筑工程的發包方,應當委托具有相應資質的工程造價咨詢企業對竣工結算文件進行審核。發包方應當按照竣工結算文件及時支付竣工結算款??梢?jiàn),結算審核的目的是支付工程價款。
根據《審計法實施條例》,審計機關對政府投資和以政府投資為主的建設項目結算的真實性、合法性、合規性,進行審計監督。可見,結算審計的目的是督促建設單位、財政部門切實履行好結算管理職責,促進結算管理中找出問題,規范管理。
(3)結算審核和結算審計的依據不同
結算審核是發包人或發包人委托的造價機構對施工單位編制的竣工結算進行審核,這種審核的依據是發承包雙方的平等合同關系。也就是說結算審核的重點是依據合同實施過程中形成的資料,包括施工合同、招標投標文件,補充協議、變更簽證和現場簽證,并在此基礎上進行計算,不涉及真實性或者合法性問題。
結算審計是依據《審計法》和《審計法實施條例》,對工程結算的真實性、合法性、合規性進行的審計監督,其基本前提假設是發包人可能存在不按照合同、法律法規、規范管理的情況,可能存在舞弊現象。也就是說,結算審計不僅要查錯漏,更重要的是監督建設單位規范管理和揭露舞弊現象,包括合同、招標投標文件、補充協議、變更簽證和現場簽證等,這些資料本身及其形成過程,均是審計機關的審計監督對象。因?yàn)榛炯僭O(shè)和依據不同,涉及到相同的問題就會有不同的處理結果,比如某一項簽證價格,發包人、施工方均已簽字確認,那么結算審核時,便不會有異議。而結算審計時,審計單位對于可能存在舞弊的簽證,是審計的重點
(4)結算審核與結算審計實施方法不同
按照結算審核的相關規范,結算審核應采用全面審核法,不得采用重點審核法、抽樣審核法或類比審核法等其他方法。造價機構在結算審核過程中,發現工程圖紙、工程簽證等與事實不符,由發承包雙方書面澄清事實,并應據實進行調整。對雙方審核過程中需進一步確認或有爭議事項,可通過相關各方專業會商會議協商解決,最終的審核結論經幾方共同簽認。
結算審計則是按照審計的方法,根據風險導向原則,進行分析性復核,內部控制制度測試,評估重要性水平,采取科學抽樣的方法對工程結算進行抽查,從不同的途徑取得審計證據,編制審計工作底稿等。結算審計與結算審查的方法有本質的不同。
(5)支撐結論的證明材料不同
結算審核是建設單位或造價機構對施工單位報送的工程結算的審核,支撐結算結論的主要材料是結算形成過程中的工程資料,雙方簽認的材料是結算審核最直接、最有證明力的證據材料。
結算審計是審計機關依據審計法律法規及審計準則,實施相應審計程序,支撐審計結論的審計證據往往不是雙方簽認的材料。比如某材料暫估價的定價,審計單位如果對經雙方確認的定價有懷疑,可能會采取到采購廠家查詢、詢問相關采購人、延伸審計施工單位等方法,獲取相應審計證據,用來確定該定價是否真實合理,是否存在高估冒算。
(6)結算審核與結算審計的時間和結果的運用不同
時間不同:
一般來說,工程竣工結算審核時間根據結算金額的大小,審查時間為20~60天。而結算審計則需按照國家審計準則的要求,進行項目計劃編制、計劃報批、項目實施、復核、法規審理、審計報告征求等法定程序,強調時間服從質量,一般結算審計時間較長。
結果運用不同:
如前所述,因?yàn)榻Y(jié)算審核與結算審計目的不同,那么結果的運用也不相同,結算審核結果是作為雙方結算的依據。
結算審計結果是督促建設單位、財政部門切實履行職責,對結算審計發現的結算不實等問題,應作出審計決定,責令建設單位整改,對審計發現的違規違法、損失浪費等問題線索,應依法移送有關部門處理。
2. 禁止以政府審計作為結算依據的相關法律規定

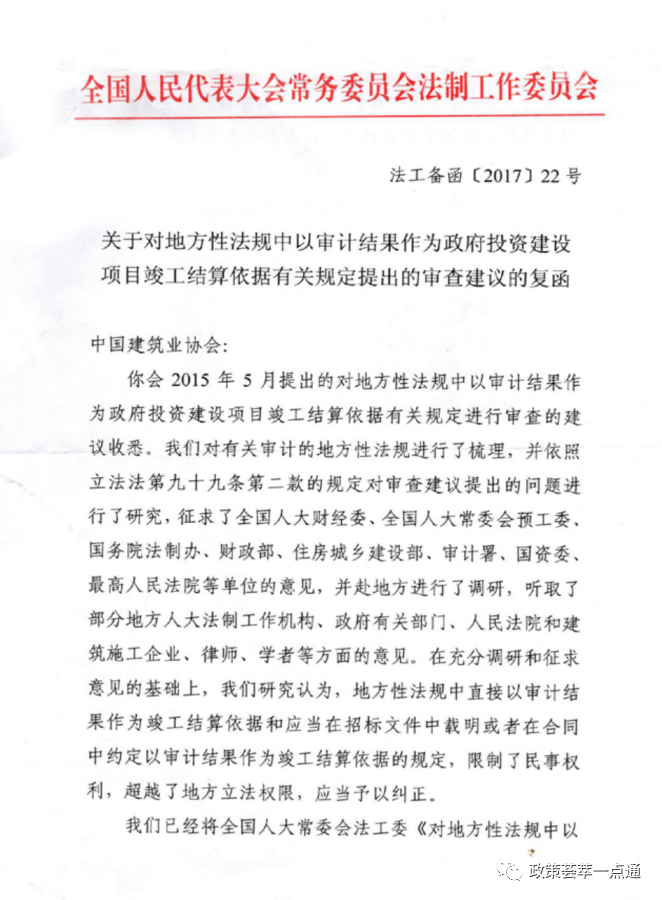

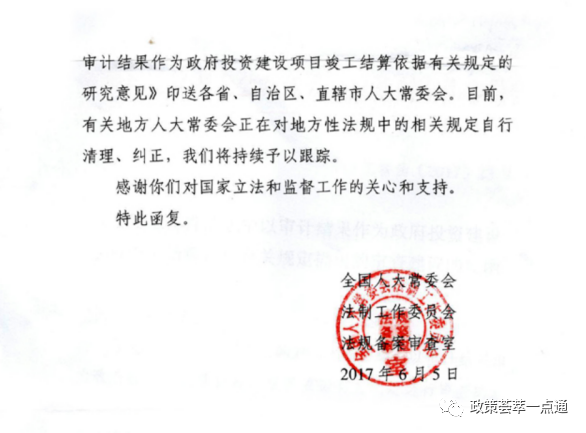

2017年6月5日,全國人大法工委《關于對地方性法規中以審計結果作為政府投資建設項目竣工結算依據有關規定提出的審查建議的復函》?!稄?fù)函》提出地方性法規中直接以審計結果作為竣工結算依據和應當在招標文件中載明或者在合同中約定以審計結果作為竣工結算依據的規定,限制了民事權利,超越了地方立法權限,應當予以糾正。
最高人民法院《關于建設工程承包合同案件中雙方當事人已確認的工程決算價款與審計部門審計的工程決算價款不一致時如何適用法律問題的電話答復意見》中規定:“審計是國家對建設單位的一種行政監督,不影響建設單位與承建單位的合同效力。建設工程承包合同案件應以當事人的約定作為法院判決的依據。只有在合同明確約定以審計結論作為結算依據或者合同約定不明確、合同約定無效的情況下,才能將審計結論作為判決的依據?!?/span>
江蘇省高級人民法院《關于審理建設工程施工合同糾紛案件若干問題的解答(2018年6月12日)》
10.當事人約定以行政審計、財政評審作為工程款結算依據的如何處理?
當事人約定以行政審計、財政評審作為工程款結算依據的,按照約定處理。但行政審計、財政評審部門明確表示無法進行審計或者無正當理由長期未出具審計結論,當事人申請進行司法鑒定的,可以準許。
山東省高級人民法院《關于審理建設工程施工合同糾紛案件若干問題的解答(2020.11.16)》
3.政府投資和以政府投資為主的建設項目,合同約定以行政審計、財政評審作為工程款結算依據的,如何處理?
政府投資和以政府投資為主的建設項目,合同約定以行政審計、財政評審作為工程款結算依據的,按照約定處理;但發包人故意遲延提交審計或妨礙審計條件成就,以及行政審計、財政評審部門明確表示無法進行審計或無正當理由超出合同約定的審計期限三個月,仍未作出審計結論、評審意見的,當事人申請對工程造價進行司法鑒定,應當準許。
深圳市中級人民法院《關于建設工程施工合同糾紛案件的裁判指引(2014年8月28日)》
十三、合同已約定工程價款或雙方已經委托中介機構審價并確認的價款,與政府行政審計確定的價款不一致的,應以雙方確認的價款為結算依據。但在合同明確約定以審計結論作為結算依據,或者合同約定不明確、合同約定無效,或者雙方當事人惡意串通損害國家利益的情況下,可以將審計結論作為結算依據。
3.司法實踐中法院如何認定“合同約定是否明確”
【案例1—正向案例】 :(2012)民提字第205號
重慶建工集團股份有限公司與中鐵十九局集團有限公司建設工程合同糾紛再審案
《中華人民共和國最高人民法院公報》2014年第4期(總第210期)公報案例
案情簡介:涉案合同雙方簽訂的《單項工程項目承包合同》約定:“合同價暫定80000000元(最終結算價按照業主審計為準);第6條資金管理6.2約定:工程竣工經綜合驗收合格,結算經審計部門審核確定后,扣除工程保修金,剩余工程尾款的支付,雙方另行簽訂補充協議明確;合同對工程內容、承包結算等內容進行了具體約定。
本案爭議的核心在于合同中約定的最終結算價按照業主審計為準如何理解。重慶建工集團認為中鐵十九局應當按照重慶市審計局的審計報告退還工程款;而中鐵十九局則認為雙方基于第三方造價公司報告達成的結算協議有效且基本履行完畢,該協議對雙方有約束力,不應按照重慶審計局的審計報告。
最高院認為:
1、重慶建工集團與中鐵十九局之間關于案涉工程款的結算,屬于平等民事主體之間的民事法律關系。因此,本案訴爭工程款的結算,與法律規定的國家審計的主體、范圍、效力等,屬于不同性質的法律關系問題,即無論案涉工程是否依法須經國家審計機關審計,均不能認為,國家審計機關的審計結論,可以成為確定本案雙方當事人之間結算的當然依據。
2、分包合同中“最終結算價按照業主審計為準”,應解釋為工程最終結算價須通過專業的審查途徑或方式,確定結算工程款的真實合理性,該結果須經業主認可,而不應解釋為須在業主接受國家審計機關審計后,依據審計結果進行結算。
3、分包合同的履行角度,業主委托的第三方造價公司的審核報告已經得到了案涉工程業主和本案雙方當事人的認可,重慶建工集團與中鐵十九局又在審核報告的基礎上簽訂了結算協議并已實際履行。
即使西恒公司的審核報告與雙方當事人簽訂分包合同時約定的業主審計存在差異,但根據原《合同法》第七十七條第一款的規定,雙方當事人簽訂結算協議并實際履行的行為,亦可視為對分包合同約定的原結算方式的變更,該變更對雙方當事人具有法律拘束力。
在雙方當事人已經通過結算協議確認了工程結算價款并已基本履行完畢的情況下,國家審計機關做出的審計報告,不影響雙方結算協議的效力。
最高院認為:“審計結果作為工程款結算依據,必須明確具體約定,即在合同中約定‘以審計部門的審計結論作為竣工結算價款支付依據?!鐚徲?jì)部門是確定的,還應寫明審計部門的全稱。結合本案,雙方在合同中并沒有明確約定,將審計結果作為案涉工程款結算依據,合同中有關審計的約定不明確、不具體。因該項目屬國有資金投資的重點建設項目,審計機關對工程建設項目進行審計是一種監督行為。因此,對該約定的解釋,應解釋為工程最終結算價需通過專業的審計途徑或方式確定結算工程的真實合理性,而不應理解為須在業主接受國家審計機關審計后,依據審計結果進行結算。因此,蘭州城投公司所持合同約定以審計機關的審計結論作為結算依據的主張,缺乏事實和法律依據,不予采信?!?/span>
案號:(2018)最高法民再185號
深圳市奇信建設集團股份有限公司、綿陽市中心醫院建設工程施工合同糾紛再審案
雙方簽訂的《施工總承包合同》專用條款約定:“剩余款項待工程竣工結算經相關部門審核后,扣除工程質保金(合同價款的5%)一次性付清?!?/span>
2011年9月份竣工驗收后,施工方多次向建設單位發函:2011年11月稱:“我公司承接的綿陽市中心醫院改擴建三期工程外墻裝飾工程已于2011年9月13日通過竣工驗收,并于10月初已向中心醫院審計科申報了結算價51585465元的《工程結算書》,但至今未得到審計批復?!?qǐng)貴方向?qū)徲?jì)部門催促及時審批,以便能夠按照合同規定支付結算款。”
2012年7發函稱:“我公司承接的綿陽市中心醫院改擴建三期工程外墻裝飾工程已于2011年9月13日通過竣工驗收,并于10月初已向貴院申報了結算價51585465元的《工程結算書》,由貴院委托重慶恒申達工程造價咨詢有限公司進行結算審計。但遲未作出結果”
2012年8發函稱:“我公司通過公開招投標中標的綿陽市中心醫院改擴建三期外墻裝飾工程,于2011年9月13日通過竣工驗收合格,并于2011年10月初向綿陽市級醫院災后重建工程建設指揮部、綿陽市中心醫院申報了結算價為5158.55萬元的《工程竣工結算書》。貴院委托重慶恒申達工程造價咨詢有限公司對本工程進行結算審計。但遲未作出結果”
2014年1月8日的《關于請求撥付中心醫院改擴建三期工程外墻裝飾工程款的緊急催款函》載明:“現我司要求貴院按合同金額44377489元支付我司工程款,待綿陽市審計局復審后可多退少補?!?/span>
施工單位認為:雙方在合同中并未約定將審計結論作為工程結算依據。雙方的往來函件也沒有達成以審計結論作為雙方結算依據的合意。
建設單位認為:《建設工程施工合同》專用條款第4.6.3條約定,剩余款項待工程竣工結算經相關部門審核后,扣除工程質保金一次性付清。該條明確約定了工程竣工結算需要審計。此外,雙方的多份往來函件均可以證明雙方已就審計結論作為支付工程價款依據達成協議。
4.司法實踐中法院如何認定“合同約定不夠明確,但承包單位實際配合審計機關的后果”
再審最高院認為:案涉工程已于2011年9月13日通過竣工驗收,并交付中心醫院使用,中心醫院應當支付相應的工程價款。根據《中華人民共和國審計法》的規定,審計機關的審計行為是對政府預算執行情況、決算和其他財政收支情況的審計監督。相關審計部門對發包人資金使用情況的審計與承包人和發包人之間對工程款的結算屬不同法律關系,不能當然地以項目支出需要審計為由,否認承包人主張工程價款的合法權益。只有在合同明確約定以審計結論作為結算依據的情況下,才能將是否經過審計作為當事人工程款結算條件。
根據本院再審查明的事實,雙方在《建設工程施工合同》中并未約定工程結算以審計局審計結果為準,在其后的往來函件中,奇信公司亦只是催促盡快支付工程款,在2014年1月8日的最后一份函件中,奇信公司雖認可“待審計局復審后可多退少補”,但并未認可以審計局的審計結論作為工程款結算及支付條件。二審判決以結算條件沒有成就為由,對奇信公司支付工程價款的訴訟請求不予支持,適用法律錯誤,本院予以糾正。案涉工程早已竣工驗收合格,奇信公司已按照《建設工程施工合同》的約定,全面履行了自己的合同義務,綿陽市中心醫院應當支付全部工程價款。
5.如何應對合同中明確政府審計作為結算依據的風險
(1)需要特別注意的是,雖然司法實踐中一再規定盡量避免使用該種行為,但民事商行為雙方約定不違反法律效力性強制規定的均對雙方有約束力,以政府審計作為工程結算的條款是雙方當事人對工程結算方式的約定依法有效,但如果合同中沒有約定的以政府審計為準的條款,發包人不能依據地方法律法規規范文件要求以政府審計為準。
(2)為避免政府審計無期限拖延損害發包人利益,可以在合同中約定合理的審計期限,并約定逾期結算或回復以送審價為準條款。在合同約定以政府審計為準的前提下,承包人可以盡量增加進度款支付比例,減少工程尾款比例,以減少審計時間長帶來的損失。如果合同中沒有明確的結算或?qū)徲?jì)期限,承包商可依據財政部建設部的《建設工程價款結算暫行辦法》規定的結算期限作為合理期限,督促發包人完成工程的結算審計。
(3)政府審計按照什么標準和依據進行審計?某些地方對于工程結算的政府審計偏離了合同約定,只減不增的情況時有發生,有的甚至采用兩種不同的計價體系。此時,承包人如不服該審計結果,如何進行維權,是通過民事訴訟要求司法鑒定還是進行行政訴訟要求撤銷該審計結論,司法實踐中存在爭議。而且往往在這種情況情形下,因政府審計機關展現出來一定的公信力,其審計結果易被法院采信作為最終的結算依據(而且合同也約定了以政府審計為準),導致對承包人不利的訴訟結果。對此,承包人除了盡量避免以政府審計結論為準的合同條款外,可以嘗試增加相應的限制條款,例如:如果政府審計結論不符合雙方合同約定或者存在明顯錯誤等損害承包人利益的情形,承包人有權要求發包人重新結算。
(4)對于政府審計長期或未在合同約定內出具審計結論,或者審計結論未依據雙方合同約定的結算原則,損害到承包商利益時,工程總承包單位應及時整理相應審計結論錯誤的證據,啟動合同約定的仲裁或訴訟程序,要求通過司法鑒定方式對工程價款進行審價。
